3기 신도시 사업이 보상 착수기간을 기존 대비 평균 10개월 이상 단축하는 등 신속하게 추진 중이다. 이 경우 3기 신도시는 2기 신도시에 비해 4년 9개월 가량 더 빠른 공급이 가능해질 전망이다.
국토교통부는 25일 지구계획 수립과 토지보상을 병행하는 패스트 트랙(Fast-Track)을 적용한 3기 신도시 사업추진현황을 발표했다.
지구지정부터 보상착수까지를 보면 2기 신도시의 경우 성남 판교 24개월, 위례 30개월 등 평균 27개월이 소요됐으나 3기 신도시의 경우 하남 교산 14개월, 인천 계양 14개월 등 평균 17개월이 소요됐다.
남양주 왕숙·하남 교산·인천 계양은 지난해 8월 보상공고를 거쳐 보상절차가 진행 중이며 고양 창릉·부천 대장은 상반기에 보상공고를 할 계획이다.
또 남양주 왕숙·하남 교산·인천 계양은 지난해 10월 지구계획을 마련해 관계기관 협의 중이며 올해 상반기에 순차 확정할 계획이다.
고양 창릉·부천 대장은 도시·건축·교통 등 분야별 전문가들이 참여, 지구계획을 마련 중이며 올해 안에 확정할 예정이다.
아울러 3기 신도시는 본 청약보다 1~2년 먼저 공급하는 사전청약제를 시행, 주택공급시기를 기존 신도시 대비 평균 57개월(4년 9개월) 단축해 조기 공급할 계획이다.
지구지정부터 최초 주택공급까지 2기 신도시 성남 판교 51개월, 위례 64개월, 평택 고덕 126개월 등 평균 81개월 이 소요됐으나 3기 신도시는 남양주 왕숙 25개월, 하남 교산 25개월, 인천 계양 21개월 등 평균 24개월이 소요될 전망이다.
아울러 오는 7월 인천 계양을 시작으로 사전청약이 시행된다. 9~10월에는 남양주 왕숙2, 11~12월에는 남양주 왕숙, 하남 교산, 고양 창릉, 부천 대장 등 수도권 공공택지에서 연말까지 3만 가구를 조기공급한다.
나머지 3만 2000가구는 2022년에 입주자를 모집할 계획이다.
이와 함께 인천 계양과 부천 대장의 광역교통대책도 확정됐다. 이로써 3기 신도시 교통대책이 모두 확정됐다.
인천계양, 부천대장은 서로 인접한 지구임을 감안, 신도시 간 연계성을 강화하기 위해 두 지구를 통합해 광역교통개선대책을 수립했다.

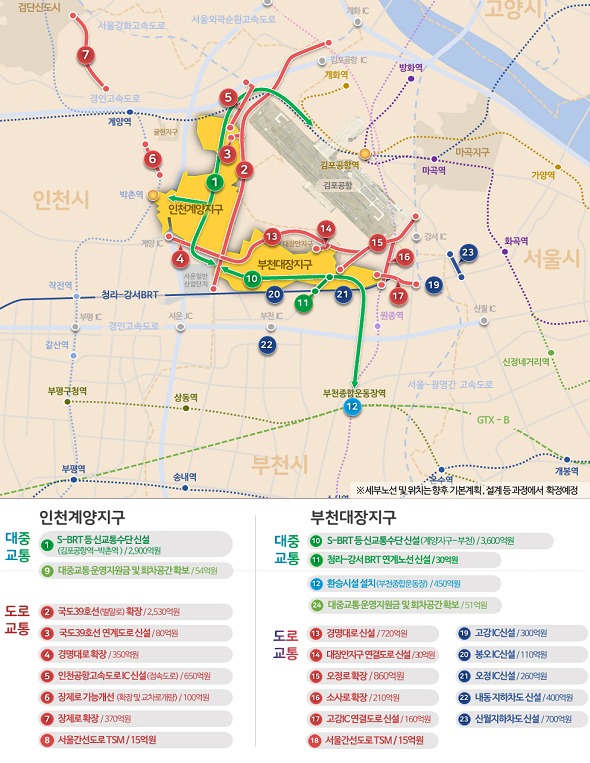

우선 김포공항역~계양지구~대장지구~부천종합운동장을 잇는 S-BRT 등을 구축한다. S-BRT는 주변 지하철 5·7·9호선, 공항철도, 광역급행철도(GTX)-B 등과 연계된다.
또 국도39호선(벌말로)과 오정로 등을 확정하고 경명대로를 신설하는 등 도로용량을 확보한다.
인천 계양·부천 대장 교통대책이 확정됨에 따라 대중교통 32건, 도로교통 49건 등 총 81건의 3기 신도시 교통대책 수립이 모두 완료됐다.
3기 신도시는 입주 시 교통불편을 최소화하기 위해 입지 발표부터 교통대책안을 마련했으며 사업별 검증, 관계기관 협의 등을 신속히 추진해 기존 대비 평균 16개월 이상 빨리 교통대책을 확정했다.
3기 신도시 광역교통개선대책은 서울도심까지 30분대 출퇴근이 가능하도록 지하철 등 대중교통 투자를 확대했다.
국토부는 광역교통개선대책 확정 이후 주요 사업에 대해서는 공공기관 예비타당성 조사를 거쳐 사업계획을 확정하고 이와 병행해 인허가 절차 등을 추진할 계획이다.
주요 사업으로 하남 교산은 송파~하남간 도시철도 등, 남양주 왕숙은 서울 강동~하남~남양주간 도시철도, 한강교량 신설 등, 고양 창릉은 고양~은평간 도시철도, GTX-A 역사신설 등이 있다.
국토부 관계자는 “3기 신도시 교통대책 중 철도사업은 지자체 등이 참여하는 관계기관 협의체를 통해 시행방식 등 세부사항을 정하고 상위계획 반영, 기본계획 착수 등을 진행할 계획이며 우선 발주해 진행 중인 도로사업 외 나머지 사업도 관련용역을 발주하고 실시설계에 착수하는 등 차질없이 추진할 계획”이라고 밝혔다.
